Beskrivelse av planforslaget
Her finner du en oppsummering av planforslaget for E18 Ytre Ringvei - Kristiansand, med kart og bilder.
Nye Veier har ansvar for å planlegge og bygge den nye E39 fra Kristiansand i Agder til Ålgård i Rogaland. Strekningen er omtrent 200 kilometer lang. Som en del av dette arbeidet, utarbeider de også en reguleringsplan med konsekvensutredning for E18 Ytre ringvei mellom Vige og Grauthelleren.
I forbindelse med Samferdselspakke 2 for Kristiansandsregionen ble det utført en konseptvalgutredning (KVU) som foreslo Ytre ringvei som hovedløsning. Denne utredningen ble vedtatt i 2012 og dannet grunnlaget for kommunedelplanen for E18/E39 Ytre ringvei Vige - Volleberg, vedtatt 26. februar 2016.
Nye Veier har i detaljreguleringen for Ytre ringvei jobbet med å optimalisere veilinjen fra kommunedelplanen. Sammenlignet med kommunedelplanen vil det nye planforslaget føre til:
- Omtrent 1 kilometer kortere veistrekning mellom Vige og Grauthelleren.
- Redusert belastning på natur- og friluftsområder i Dalane og samlet sett mindre negativ påvirkning på bomiljøene.
- Lavere byggekostnader og reduserte klimagassutslipp.

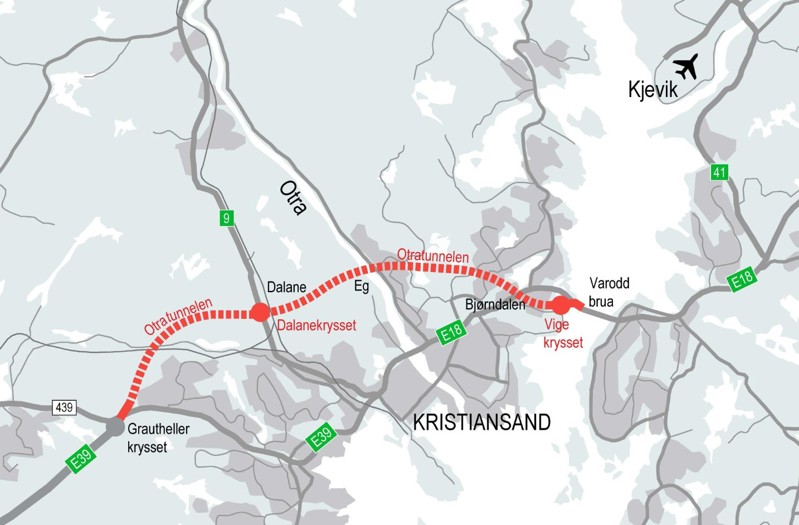

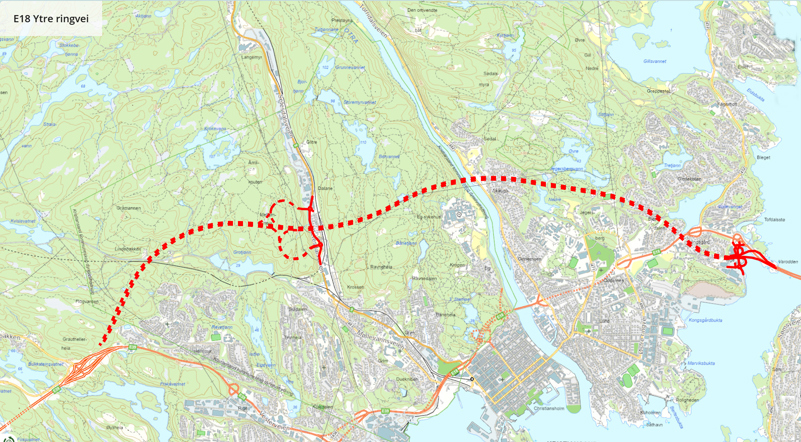

Trykk på kartet under for et detaljert, interaktivt reguleringsplankart.
Les om:
Mål for planarbeidet
Hensikt:
- Bedre fremkommeligheten for trafikk i Kristiansand.
- Redusere antall trafikkulykker.
- Gjøre transportkorridoren mindre sårbar ved hendelser.
Som del av ny E39 skal E18 Ytre ringvei:
- Sikre forutsigbar og robust ferdsel gjennom Agder.
- Knytte bo- og arbeidsmarkedet i regionen tettere sammen.
Planarbeidet har fokus på:
- Samfunnsøkonomiske løsninger.
- Klima og miljø.
- Samfunnsnyttig ressursutnyttelse av masseoverskudd.
- At arealinngrep ikke skal gå vesentlig utover dagsonearealene fra kommunedelplanen.
Fakta om ny Ytre ringvei
E18 Ytre ringvei er planlagt som:
- En trafikksikker, firefelts motorvei i tunnel mellom Vige og Grauthelleren.
- Fartsgrense på 110 km/t i det meste av tunnelen.
- Veistrekningen er ca. 9,7 kilometer, hvorav ca. 8,9 kilometer er i tunnel.
Vegnormal N100 setter krav til:
- Fartsgrense og dimensjonering.
- Veibredde og størrelse på tunnelløp.
Planen inkluderer:
- Tunnel under Otra.
- Kryss i hver ende av tunnelen, i Vige og ved Grauthelleren.
- Kryss i fjell under Dalane med rampetunneler til riksvei 9.
- Anleggsarbeidet anslås å vare ca. 4,5 år.
Fordeler med veien:
- Bedre trafikksituasjon i Kristiansand ved å rute ca. 30 % av trafikken utenom sentrum.
- Frigjør kapasitet på det lokale veinettet.
- Positive miljøeffekter ved reduksjon av støy og svevestøv i sentrale områder.
Planprogrammet
Planen er vurdert opp mot forskrift om konsekvensutredninger. Det er vurdert at tiltaket er utredningspliktig etter §§ 6b) og 8a) i forskriften.
Planprogrammet ble fastsatt av by- og stedsutviklingsutvalget i Kristiansand kommune 16. september 2021.
Se film om planforslaget
Planområde for Ytre ringvei
Her viser vi planforslaget med konsekvensutredning med tilhørende tekst for dagsonene Vige, Dalane og Grauthelleren.
Planområdet strekker seg fra Vige i øst til Grauthelleren i vest. Siden Ytre ringvei skal bygges i tunnel, befinner store deler av planområdet seg under bakken, men omfatter også dagsoner i Vige, Dalane og Grauthelleren. I tillegg omfatter planen arealer vest for Grauthelleren omtalt som Øygardsvatnet, Mjåvann vest og Grauthellerheia. Dette er arealer som kan være aktuelle for disponering av overskuddsmasser.

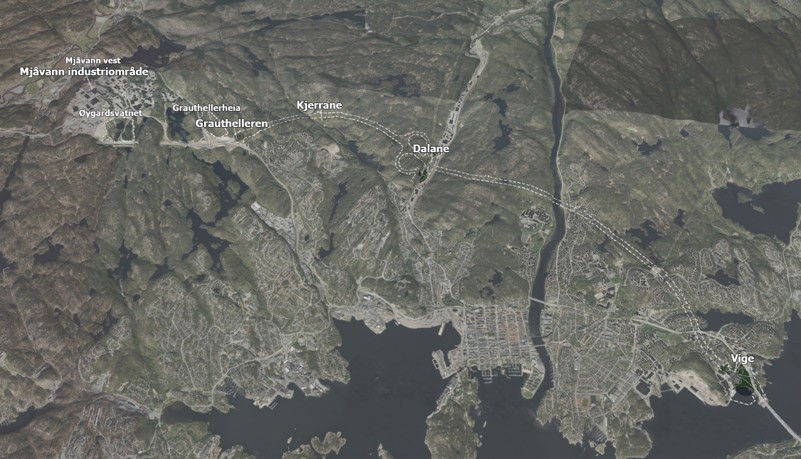

Kartet under viser avgrensning av planområdet for E18 Ytre ringvei.
Vige
I øst starter reguleringsplanen i Vige. Her vil E18 Ytre ringvei kobles til eksisterende E18 i et nytt kryss. Ytre ringvei vil gå over dagens E18 og sykkelekspressvei på en bro. I Vigebukta vil veien bli bygget på en fylling i sjøen. Øst- og vestgående felt vil være adskilt.

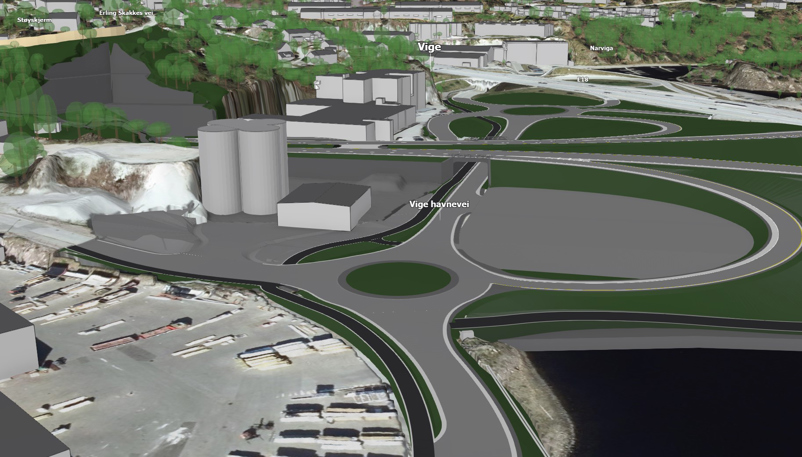

Vige havnevei legges om og bygges på bakkenivå, og vil krysse under Ytre ringvei. Det vil bli bygget to rundkjøringer som kobler sammen Ytre ringvei, eksisterende E18 og lokalveien. Tilgang til berørte næringseiendommer vil bli ivaretatt. Tunnelåpninger skal bygges i den østvendte skråningen nedenfor Erlings Skakkes vei.

Vige havnevei
Veisystemet i Vige er dimensjonert for fremtidig nivå for stormflo. Derfor er de nye veiene lagt høyere enn de gamle. Dette gjør at flere innkjørsler til næringseiendommer må endres.
Langs Vige havnevei og vannkanten i Vigebukta skal det bygges gang- og sykkelvei. Den eksisterende sykkelekspressveien vil ikke bli påvirket av Ytre ringvei på permanent basis, men vil bli lagt om midlertidig under byggingen av Vigebrua.
En ny rundkjøring nord i krysset gjør at dagens energistasjon må fjernes.
Ny adkomst til Norcem sin silostasjon vil bli etablert fra Vige havnevei, vest for den nye rundkjøringen.
Tunnelportal Vige
Vest for det nye krysset er tunnelåpningen plassert i en bergskjæring på begge sider. Mellom tunnelåpningen og Erling Skakkes vei skal det settes opp en støyskjerm for å redusere støy fra veianlegget.
I Vige berører reguleringsplanen fire boligeiendommer som skal rives: Vigeveien 32 og Erling Skakkes vei 7, 9 og 11.

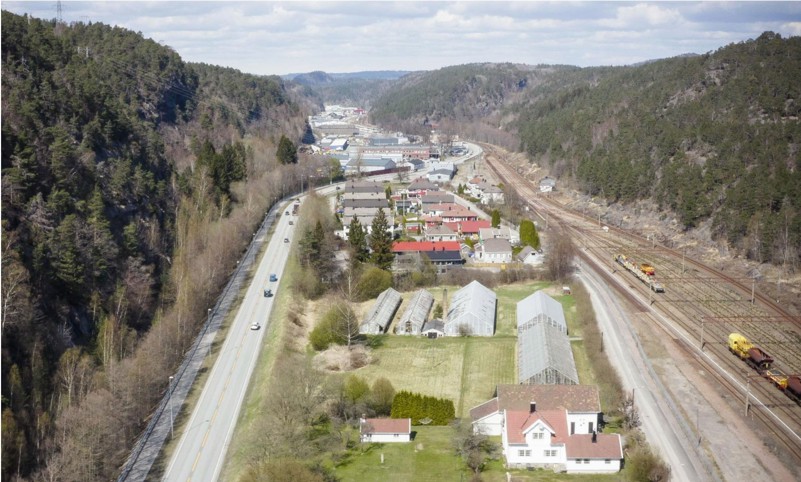

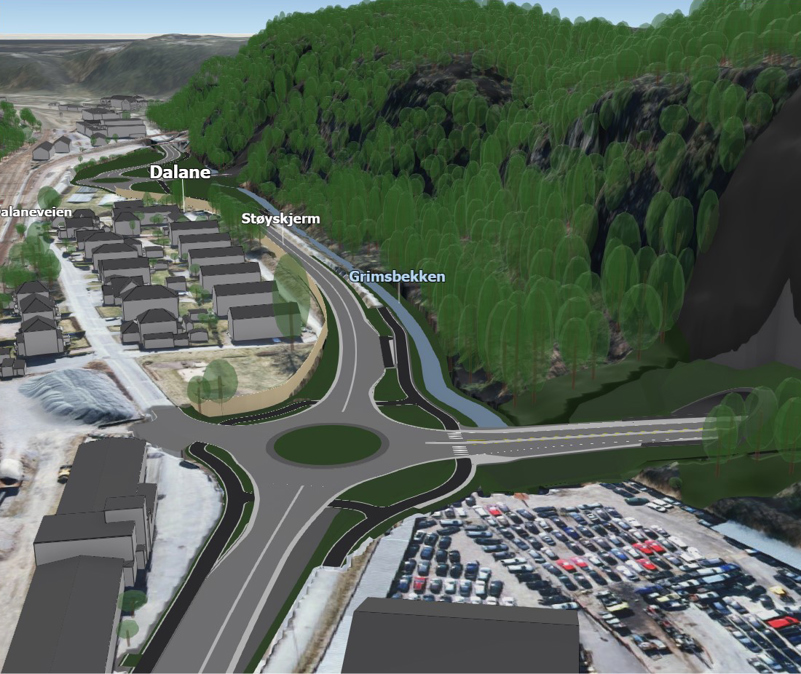

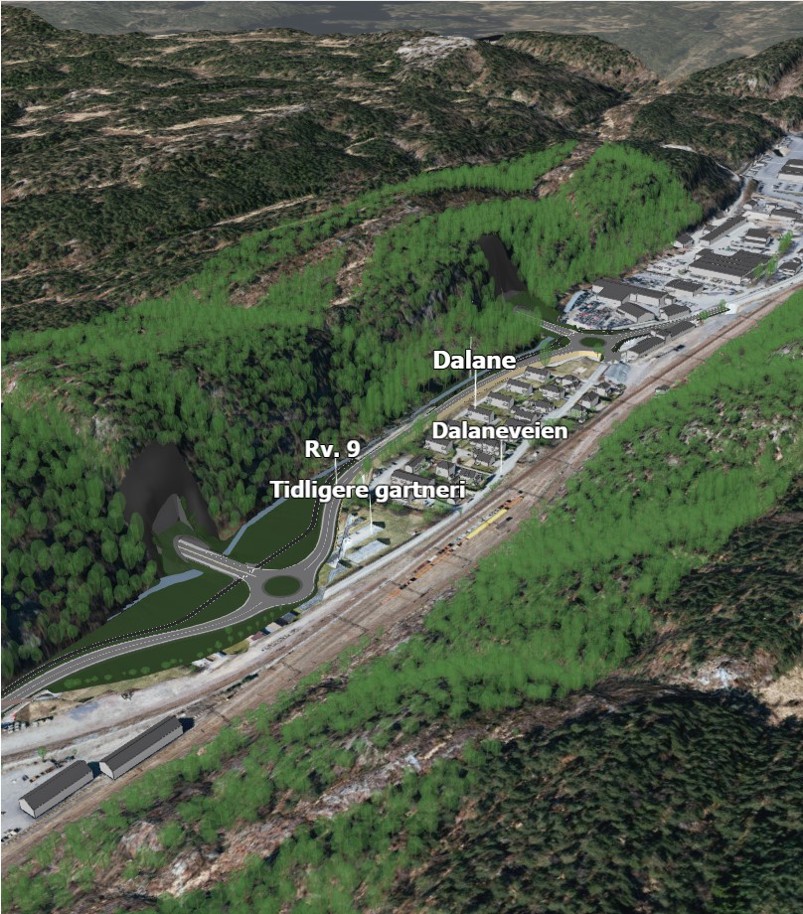

Dalane

Riksvei 9 Setesdalsveien går gjennom Dalane. Under Dalane skal det bygges et kryss i tunnelen, med ramper som går opp til riksvei 9. Dette skal koble riksvei 9 sammen med Ytre ringvei. Det blir en tunnelrampe for hver kjøreretning, og hver rampe ender i en ny rundkjøring på riksvei 9.
Boligområdet i Dalane knyttes til veisystemet gjennom en ny rundkjøring, som plasseres der dagens T-kryss er. Den gamle støyvollen blir byttet ut med en ny støyskjerm langs riksvei 9.
Gang- og sykkelveien langs riksvei 9 blir lagt om i forbindelse med de nye rundkjøringene. Det blir lagt til rette for at gående og syklende kan krysse veien i samme plan som rundkjøringenes armer.
Bygningen Dalheim (det gamle gartneriet) må rives for å få plass til den sørlige rundkjøringen og tilhørende områder langs riksvei 9.
Grimsbekken må delvis legges om. I den forbindelse foreslås det å utforme områdene rundt slik at vannet renner saktere og flomtopper dempes ved små og mellomstore flommer.

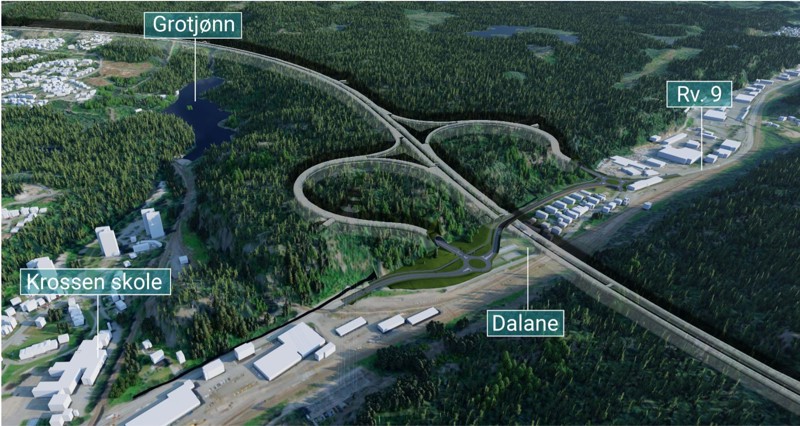

Kryss i tunnel
Siden tunnelen krysser under Otra og har krav om maks fem prosent stigning, må krysset i Dalane plasseres i tunnel. Krysset er utformet som et halvt kløverbladkryss.
Tunnelåpningene er plassert på vestsiden av dalen for å unngå å krysse jernbanen. For å sikre nok kapasitet på riksvei 9 og tilførselstunnelene til Ytre ringvei, er det planlagt to rundkjøringer. Å bygge kun én rundkjøring, som foreslått i kommunedelplanen, vil ikke gi nok kapasitet.
Den nordre rundkjøringen kobler sammen riksvei 9 med Ytre ringveis nordlige tunnelløp, og den søndre rundkjøringen med det søndre løpet. Rundkjøringene er plassert et stykke fra tunnelåpningene for å sikre god sikt når man kjører ut fra tunnelen.
Les mer om veien i Fagrapport Infrastruktur.

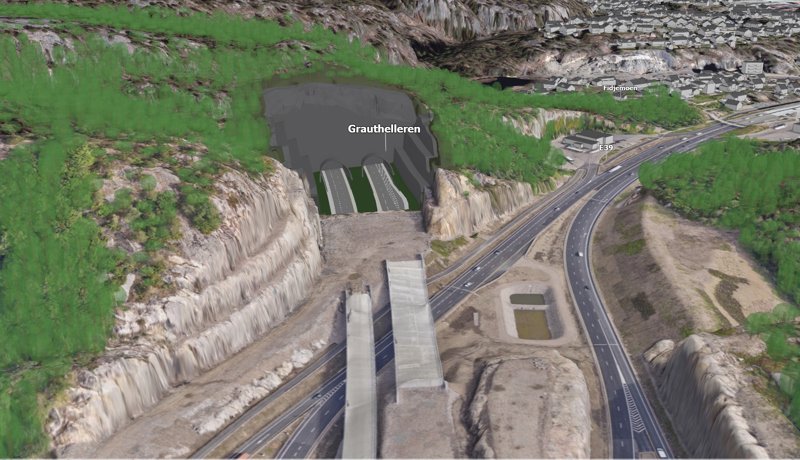

Grauthelleren

Ytre ringvei kobles til Grauthellerkrysset, som åpnet i juni 2023 som en del av prosjektet E39 Kristiansand vest – Mandal øst. Grensen mellom prosjektene går omtrent 100 meter fra tunnelåpningene i Grauthelleren.
Tunnelåpningen ved Grauthelleren er i denne planen flyttet nærmere krysset sammenlignet med løsningen foreslått i kommunedelplanen og reguleringsplanen for E39 Kristiansand vest – Søgne øst. Dette betyr at det omkringliggende terrenget blir mindre påvirket av veien, fordi den delen av veien som må sprenges ut blir kortere.
Anleggsgjennomføring
Oppstarten av prosjektet er ikke bestemt ennå, men bygge- og anleggsfasen vil trolig vare i omtrent 4,5 år. Arbeidet vil hovedsakelig bestå av følgende aktiviteter:
- Opprettelse av riggområder og startpunkter for tunneldriving.
- Riving av noen bygninger og installasjoner, etablering av ny infrastruktur og installasjoner, bygging av ny kaifront, og forberedelser for veifylling i Vigebukta.
- Arbeid med konstruksjoner og veianlegg.
- Tunneldriving og sikring av fjell.
- Transport av masser.
- Innredningsarbeid, veioppbygging og bygging av infrastruktur inne i tunnelen.
Tunnelarbeid
Det skal bygges to tunneler mellom Vige og Grauthelleren, samt tilførselstunneler til Dalane ved boring og sprengning. Tilførselstunnelene i Dalane vil bli bygget fra innsiden og ut, slik at overskuddsmasser kan transporteres gjennom tunnelen og ut ved Grauthelleren.
Les mer om dette i Fagrapport anleggsgjennomføring.
Støy og vibrasjoner
Støyende aktiviteter under byggefasen, som vil merkes av omgivelsene, vil i hovedsak være knyttet til graving, sprenging og massetransport i dagsonene i Vige, Dalane og ved Grauthelleren.
Hovedaktiviteten under byggeperioden vil være tunneldriving, og dette vil i liten grad merkes av omgivelsene. Støyberegninger for byggefasen viser forventet støy for en typisk arbeidsdag med høy byggeaktivitet. Beregningene viser at støynivåene kan overstige grenseverdiene ved boliger nær anleggsområdet, hvis det ikke gjennomføres støyskjermingstiltak.
Derfor er det satt krav til å skjerme boligene for støy også under byggefasen. Planforslaget inkluderer støyskjermer mot boligområdene i Erling Skakkes vei og Dalane, som skal beskytte mot støy etter at veien er åpnet. Disse kan bli etablert tidlig for å skjerme mot støy under byggefasen. Det bør utføres støyberegninger av forventet byggeaktivitet når det endelige arbeidsopplegget er avklart i senere prosjektfase.
Sprengning av tunnelen vil medføre vibrasjoner. Der tunnelen bygges tett under bebyggelse, er det risiko for skader på bygninger hvis det ikke tas nødvendige hensyn. Før bygging skal det utarbeides vibrasjonsgrenseverdier for sprengning, og bygninger skal inspiseres. Under bebygde områder skal det tas hensyn til vibrasjoner. Dette gjelder området fra Vige til Presteheia, Sødal, Eg, Dalane og ved Hellemyr.
Les mer om dette i Fagrapport støy i anleggsfasen og Fagrapport ingeniørgeologi.
Midlertidige bygge- og anleggsområder
Hovedaktivitetene i byggeprosjektet skal foregå enten på områder regulert til samferdsel eller på midlertidige bygge- og anleggsområder.
De midlertidige områdene ligger i dagsonene i Vige, Dalane, Grauthelleren, og på områdene for massedisponering vest for Grauthelleren. Disse områdene kan brukes til anleggsdrift, inkludert bygging av anleggsveier, midlertidig lagring av jord- og steinmasser, og riving av bygninger innenfor anleggsområdet.
Det er også tillatt å ha midlertidige bassenger for vannhåndtering og rensing. Avrenning fra de midlertidige områdene skal minimeres.
I henhold til rekkefølgebestemmelsene skal de midlertidige bygge- og anleggsområdene tilbakeføres til eier og/eller settes i stand senest ett år etter at veianlegget er åpnet for trafikk.

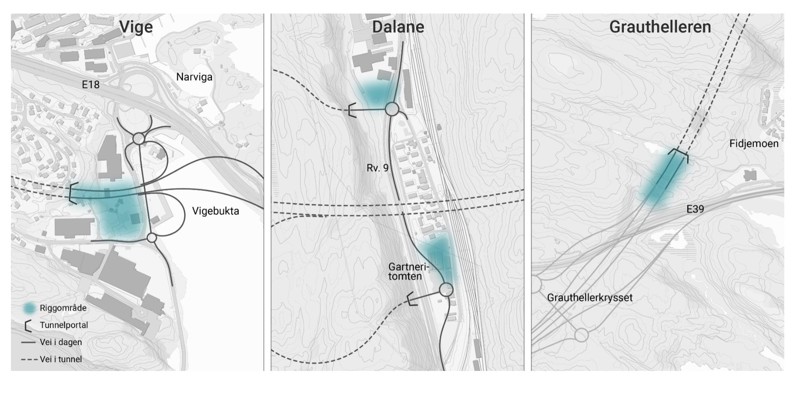

Riggområder
Det er behov for riggområder i alle de tre dagsonene. Riggområdene kan brukes til anleggskontorer, mellomlagring av masser, lagerplass, verksted og parkering. I Vige kan de fleste nødvendige funksjoner for tunneldrivingen plasseres utenfor tunnelportalen, spesielt i området som i dag brukes som betongblandeverk. I Dalane er gartneritomten ved søndre rundkjøring identifisert som hovedriggområde. Et mindre riggområde ved nordre rundkjøring kan også brukes ved behov. På Grauthelleren vil det primære riggområdet for tunneldrivingen være i dagsonen ved tunnelportalen.
Massedisponering
Siden prosjektet hovedsakelig består av tunneler, vil det bli et stort overskudd av steinmasser. Utbyggingen av E18 Ytre ringvei vil generere omtrent 3 millioner kubikkmeter (m³) steinmasser, tilsvarende rundt 300 000 lastebillass.
Det er utfordrende å finne bruksområder for det store overskuddet av tunnelstein nær anlegget. Nye Veier ønsker å finne samfunnsnyttige bruksområder for overskuddsmassene. Det er gjort en omfattende vurdering av ulike mottaksområder for å finne en nyttig og tilpasset bruk av massene. Målet er å redusere, gjenbruke og gjenvinne masser fremfor å deponere dem, og samtidig transportere massene kortest mulig for å begrense klimagassutslipp. Deler av tunnelmassen forventes å ha så god kvalitet at de kan brukes til å bygge opp veien.
Planen er at alle tunnelmassene transporteres ut i begge ender av tunnelen, til Vigebukta i øst og til Grauthelleren i vest. Tunnelstein fra tilførselstunnelene i Dalane vil transporteres gjennom tunnelen og ut ved Grauthelleren. Masser hentet ut via tunnelportalen i Vige vil hovedsakelig brukes til utfylling i Vigebukta til massebehovet for veianlegget er dekket. Overskytende masser vil transporteres på offentlig vei til masselagringsområdene vest for Grauthelleren.
Anbefaling av massedisponeringsalternativ

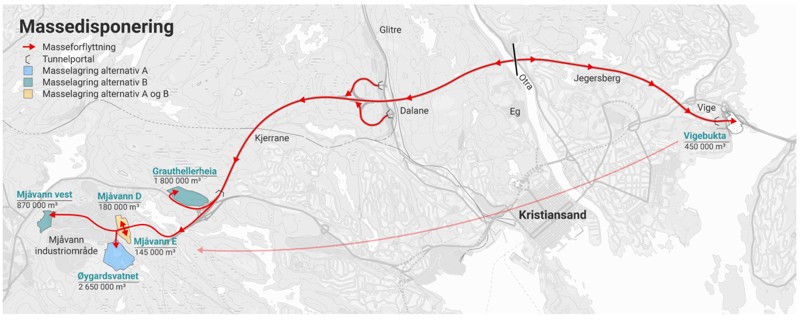

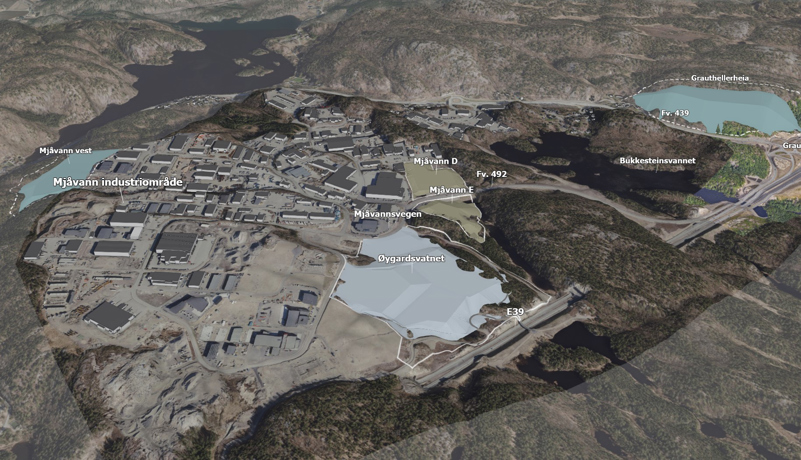

Overskuddsmassene fra veiutbyggingen kan disponeres på områder vest for Grauthelleren, som ligger nær tunnelpåhugget og gir kort transportvei. Det er to alternativer for massedisponering, begge med kapasitet til å ta imot alle overskuddsmassene fra Ytre ringvei.
Alternativ A:
- Øygardsvatnet
- Restkapasitet i regulert massedeponi D og E (i reguleringsplan for E39 Kristiansand vest – Søgne øst, plan-ID 1452)
Alternativ B:
- Grauthellerheia
- Mjåvann vest
- Restkapasitet i regulert massedeponi D og E (i reguleringsplan for E39 Kristiansand vest – Søgne øst, plan-ID 1452)
Bruken av restkapasiteten i massedeponi D og E skal sikres gjennom en endring av reguleringsbestemmelsene i gjeldende reguleringsplan.
Øygardsvatnet, Mjåvann vest og restkapasiteten i de regulerte massedeponiene D og E har potensial for etterbruk som næringsareal, da fyllingene kan gi store byggbare flater nær eksisterende infrastruktur. Disse områdene reguleres derfor til kombinert formål LNF/Næring. Grauthellerheia reguleres til LNF-formål.
Basert på en samlet vurdering av virkninger for natur og miljø, økonomi og mulig etterbruk, anbefaler Nye Veier alternativ A fremfor alternativ B.
Alternativ A - Øygardsvatnet og restkapasitet massedeponi D og E

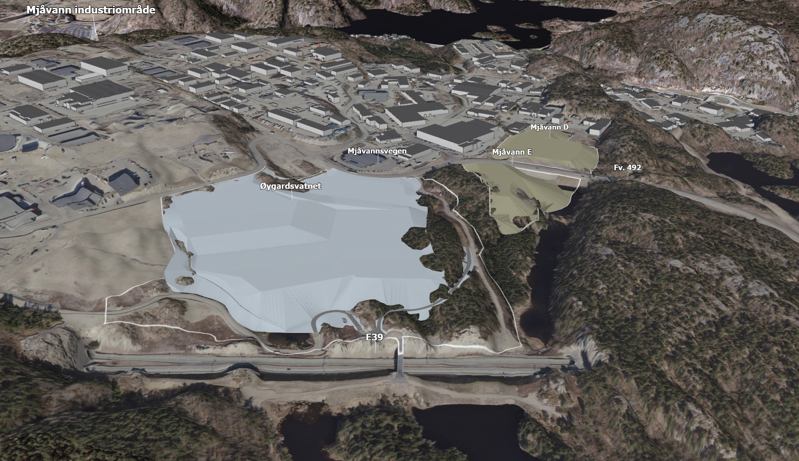

Masselagringsområdet Øygardsvatnet ligger der de to vannene som heter Øygardsvatnet ligger i dag. Området skal bygges opp til tre nivåer, hvor det øverste nivået er på høyde med den nye lokalveien i vest, og det nederste nivået er på høyde med den nye lokalveien i nord. Tur- og landbruksveier vil bli regulert som erstatning for de som blir fylt over. Området har kapasitet til å fylles med ca. 2 650 000 m³.
Masselagringsområdet Mjåvann restkapasitet D ligger nord for fylkesvei 492, der Mjåvatnet ligger. Området er regulert til massedeponi med friluftsformål i detaljreguleringen for E39 Kristiansand vest – Søgne øst. Det er allerede fylt ut masser her i forbindelse med utbyggingen av denne strekningen. Det er vurdert at det er kapasitet til å fylle ut ytterligere ca. 180 000 m³.
Masselagringsområdet Mjåvann restkapasitet E ligger sør for fylkesvei 492, like sør for Mjåvann restkapasitet D. Det er vurdert at det er kapasitet til å fylle ut ytterligere ca. 145 000 m³.
Masselagringsområdene Mjåvann restkapasitet D og E inngår i både alternativ A og B.

Alternativ B – Grauthellerheia, Mjåvann vest og restkapasitet massedeponi D og E
Masselagringsområdet Grauthellerheia ligger nordvest for Grauthellerkrysset og nord for fylkesvei 439 (tidligere E39), nær tunnelåpningen. Området har kapasitet til å fylles med ca. 1 800 000 m³.
Masselagringsområdet Mjåvann vest ligger vest for Mjåvann industriområde, på samme høyde som det tilgrensende næringsområdet. Området har kapasitet til å fylles med ca. 870 000 m³.
Masselagringsområdene Mjåvann restkapasitet D og E inngår i både alternativ A og B.
For mer informasjon, se Fagrapport massedisponering, Fagrapport anleggsgjennomføring og Fagrapport infrastruktur.
Trafikkforhold
Ytre ringvei vil i stor grad avlaste dagens veinett, spesielt gjennom sentrum hvor trafikken reduseres betydelig. Fylkesvei 482 og fylkesvei 478 mot Vennesla og Setesdal vil også få en betydelig avlastning. Trafikken på disse veiene vil i stor grad flyttes over til riksvei 9 nord for krysset i Dalane og videre ut på Ytre ringvei. Sør for krysset mellom riksvei 9 og Ytre ringvei vil trafikken langs riksveien reduseres.

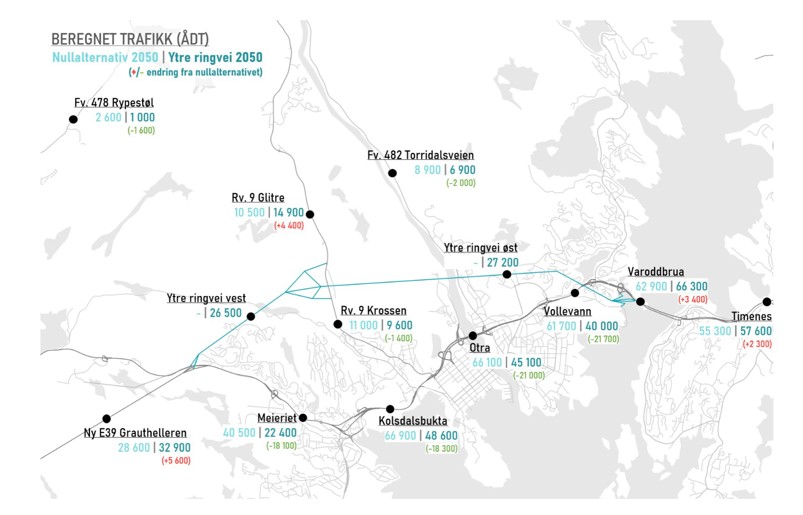

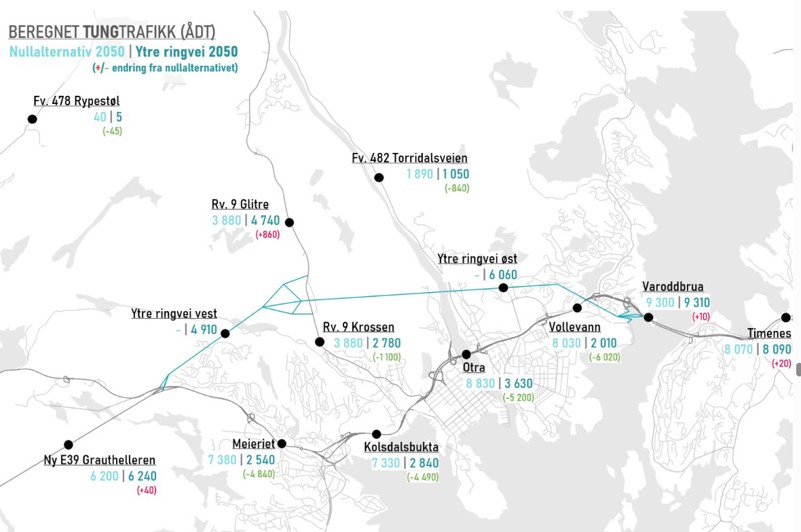

Kartet viser beregnet trafikk (ÅDT) for både lette og tunge kjøretøy i år 2050. Nullalternativet viser beregnede fremtidige trafikktall dersom Ytre ringvei ikke bygges. ÅDT står for årsdøgntrafikk og er et mål på gjennomsnittlig daglig trafikkmengde (antall kjøretøy) som passerer på en gitt strekning.
Ytre ringvei vil delvis finansieres med bompenger. Det vil være to bomstasjoner: én på strekningen mellom Vige og Dalane, og én mellom Dalane og Grauthelleren.
Tunge kjøretøy
Med utbygging av Ytre ringvei vil andelen tungtrafikk gjennom sentrum reduseres drastisk. ÅDT-tall for eksisterende E18/E39 mellom Vige og Grauthelleren viser at antall tunge kjøretøy vil reduseres med 60 til 70 prosent fra dagens nivå. Riksvei 9 vil få færre tunge kjøretøy sør for Dalane, men flere på den nordlige delen av strekningen. Utenom sentrum vil Ytre ringvei føre til en liten økning av tungtrafikken på hovedveinettet.
Reisetid

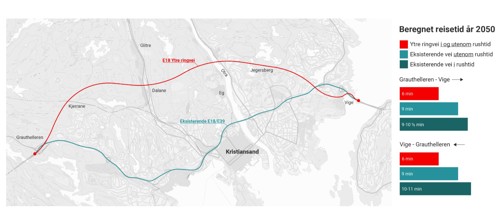

Ytre ringvei vil gi en betydelig reduksjon i reisetid både for reisende via Ytre ringvei og langs dagens vei i rushtiden. Dette oppnås fordi Ytre ringvei vil avlaste dagens vei. Trafikkberegningene viser at Ytre ringvei ikke vil ha kapasitetsproblemer, og reisetiden vil derfor være lik gjennom hele døgnet, uavhengig av rushtid.
Den beregnede reisetiden på Ytre ringvei mellom Grauthelleren og Vige er rundt 6 minutter i begge retninger. Dette er omtrent 3 minutter raskere enn samme strekning på dagens vei (E18/E39) utenom rush. Det er forventet at trafikken vil øke frem mot 2050 og skape betydelige forsinkelser i rush dersom Ytre ringvei ikke bygges. Med fremtidig trafikkvekst er det beregnet at reisetiden på dagens vei gjennom sentrum i rushtiden vil ta opptil 19 minutter dersom Ytre ringvei ikke bygges, og mellom 9 til 11 minutter dersom den blir bygget.
Les mer om dette i Fagrapport trafikale og prissatte konsekvenser.
Støy
Støysituasjon med og uten Ytre ringvei

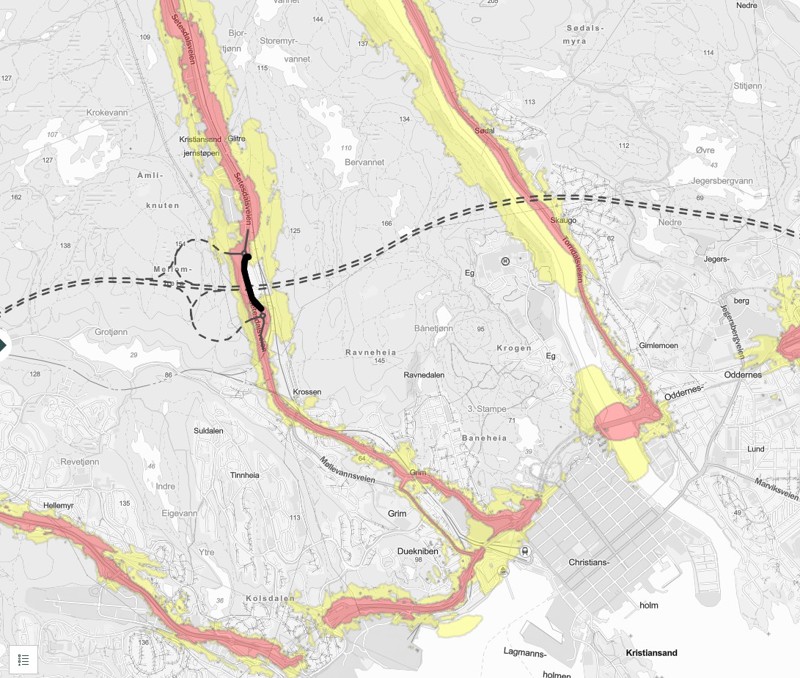

Kartene nedenfor viser støysoner med (øverst) og uten (nederst) utbygging av Ytre ringvei beregnet for år 2050.
Samlet sett vil Ytre ringvei gi en nedgang i støynivået. Endringen i støynivå vil variere avhengig av geografisk lokasjon, men totalt vil den nye veien gi omtrent 2 dB reduksjon i støynivå sammenlignet med uten utbygging.
Omlegging av trafikk til Ytre ringvei vil redusere trafikken på store deler av veinettet i Kristiansand, noe som vil føre til mindre støy. Unntaket er langs riksvei 9 nord for det nye krysset i Dalane, hvor trafikk og støy vil øke noe med utbygging av Ytre ringvei.
Med utbygging:
Uten utbygging:
Retningslinjer for støysoner
Retningslinje for behandling av støy i arealplanlegging (T1442/2021) definerer rød og gul støysone for ulike støykilder:
- Rød støysone: Område hvor det ikke bør tillates bygging av støyfølsomme bygninger (som boliger).
- Gul støysone: Område hvor støyfølsom bebyggelse kan tillates dersom tiltak gir tilfredsstillende støyforhold.
Støyberegninger
Støyberegningene inkluderer alle veier som får en vesentlig endring i trafikk som følge av utbygging av Ytre ringvei. Beregningene er utført for både fremtidig utbygget situasjon og uten etablering av Ytre ringvei, med framskrevne trafikktall for år 2050.

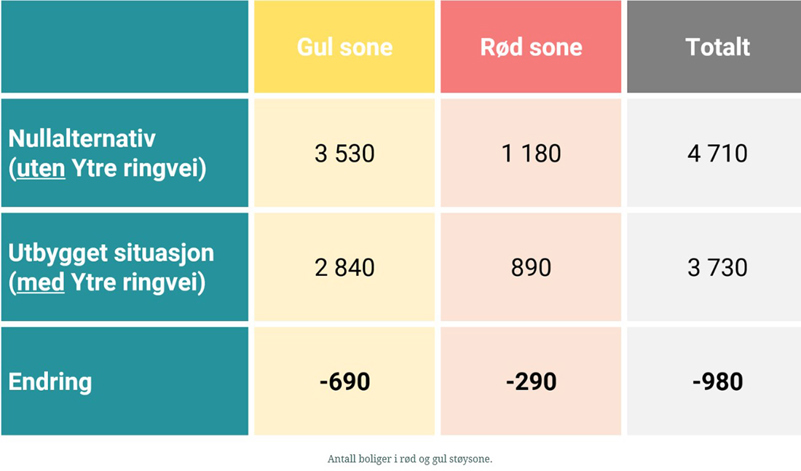

Antall støyfølsomme bygninger innenfor gul og rød sone i de to situasjonene er talt opp og sammenlignet. Tabellen under viser antall boenheter i gul og rød sone i nullalternativet og utbygget situasjon.
Støyreduserende tiltak
Planforslaget inkluderer støyskjermingstiltak i Vige og Dalane. Det vil bli satt opp to støyskjermer: én over tunnelportalen i Vige og én ved bebyggelsen mellom rundkjøringene i Dalane.
Basert på støyberegningene foreslås det å sette opp en støyskjerm langs østsiden av Erling Skakkes vei, som skrår nedover langs tomtegrensen til Erling Skakkes vei 15. Støyskjermen vil være 4 meter høy og omtrent 100 meter lang. Utstrekningen vises i illustrasjonen nedenfor.

Støyberegninger viser at det vil ha god effekt å sette opp en støyskjerm langs riksvei 9 i Dalane. Støyskjermen vil strekke seg litt forbi boligene i nord for også å skjerme den eksisterende lekeplassen. Den foreslåtte støyskjermen vil være 4 meter høy og ca. 430 meter lang.
Hvis støyskjerming langs veien ikke er nok for å oppnå anbefalt grenseverdi for støy, bør husstander vurderes for lokale støyskjermingstiltak. Vurdering av slike tiltak gjøres i prosjekteringsfasen, etter at reguleringsplanen er vedtatt.
Støy fra flere kilder
Det er gjort en vurdering av samlet støy fra Ytre ringvei og fremtidig havnevirksomhet i Kongsgård/Vige. Tidligere støyberegninger viser at støysonene fra havnevirksomheten ikke overlapper med støysonene fra Ytre ringvei ved boligene i Vige. Det må likevel forventes at støy fra begge kilder vil kunne høres, uten at grenseverdiene overskrides.
Les mer om støy i Fagrapport støy, Fagrapport støy – vedlegg 1 - Støysonekart og Fagrapport støy i anleggsfasen.
Luftkvalitet
Nye beregninger viser at store deler av dagens E39/E18 vil ligge i gul og rød sone, slik som i dag. Dette gjelder selv om trafikken reduseres betydelig på denne strekningen ved utbygging av Ytre ringvei. Utbredelsen av sonene er noe større for store deler av strekningen med Ytre ringvei, hovedsakelig fordi trafikken i 2050 er beregnet til å være mye høyere enn dagens trafikk, selv med avlastning fra Ytre ringvei. Fra Kartheia til Grauthelleren viser resultatene at luftkvaliteten bedres betydelig med Ytre ringvei, og området vil kun være i gul sone i stedet for både gul og rød sone som i dag.
Det er gjennomført beregninger av luftforurensning innenfor planområdet etter gjeldende retningslinje T-1520. Ved tunnelportalene i Vige, Dalane og Grauthelleren er det gjort mer detaljerte spredningsberegninger for å vurdere konsekvensene av luftforurensning fra tunnelmunningene.
Luftsonekart for dagens trafikksituasjon viser at store deler av Kristiansand sentrum ligger i gul og rød luftforurensningssone. Luftkvaliteten langs dagens E39/E18 fra Vige til Kartheia ligger i rød sone, mens strekningen fra Kartheia til Grauthelleren ligger i gul sone.
Utslipp til luft ved tunnelmunninger
De to tunnelmunningene som er planlagt i Vige vil påvirke luftkvaliteten i området. Noen få boliger vil delvis ligge i rød sone, og for disse vil det bli satt i verk tiltak for å redusere belastningen.
I Dalane viser noen beregninger røde og gule soner rundt tunnelmunningene, men det er ingen boliger eller annen bebyggelse innenfor disse sonene.
Beregninger for Grauthelleren viser at området rundt tunnelmunningen ligger i rød sone, men det er ingen boliger der. Noen boliger på Fidjemoen ligger i gul sone, men terrenget mellom tunnelmunningen og bebyggelsen vil sannsynligvis bidra til å begrense luftforurensningen.
Støyskjermer vil også bidra til å redusere spredningen av svevestøv. Effekten er bedre jo nærmere støyskjermen er plassert forurensningskilden, og effekten øker med høyden på støyskjermen.
Les mer om luftkvalitet i Fagrapport luftkvalitet.
Klima og miljø
Fokus på klima og miljø
Klima og miljø har vært sentralt i hele planarbeidet. Nye Veier krever at prosjektet Ytre ringvei skal bærekraftsertifiseres. Dette gjøres ved å følge en global verifiseringsstandard for utbyggingsprosjekter kalt BREEAM infrastructure (tidligere CEEQUAL) under planlegging, prosjektering og bygging. BREEAM infrastructure er en internasjonalt anerkjent metode for å dokumentere bærekraft i prosjekter. Hver fagrapport i planarbeidet inneholder en tabell som oppsummerer relevante krav.
For Ytre ringvei er det beregnet at klimagassutslippene for reguleringsplanforslaget vil være 17 prosent lavere enn beregningene for kommunedelplanen. Reduksjonen skyldes kortere strekning og færre konstruksjoner. Nye kjøremønstre på grunn av den nye veien er beregnet til å føre til 3 prosent økt utslipp over en 40-års periode, sammenlignet med nullalternativet.
Som en del av planarbeidet er det gjennomført en tiltaksanalyse for å undersøke effekten av ulike utslippsreduserende tiltak. Analysen viser potensial for klimagassreduksjon ved bruk av klimavennlige materialer og elektriske anleggs- og driftsmaskiner.
Les mer i Fagrapport klimagass.
Miljøprogram med miljøoppfølgingsplan
Det er laget et miljøprogram og en miljøoppfølgingsplan (MOP) som gir en oversikt over prosjektets miljømål, krav, utfordringer og tiltak for å løse disse.
Les mer i Miljøprogram med miljøoppfølgingsplan.
Vannmiljø
Prosjektet påvirker flere vannforekomster, inkludert Topdalsfjorden, Grimsbekken og Øygardsvatnet. Miljøtilstanden til alle berørte vannforekomster er vurdert, og det skal etableres et overvåkingsprogram både i anleggsfasen og driftsfasen.

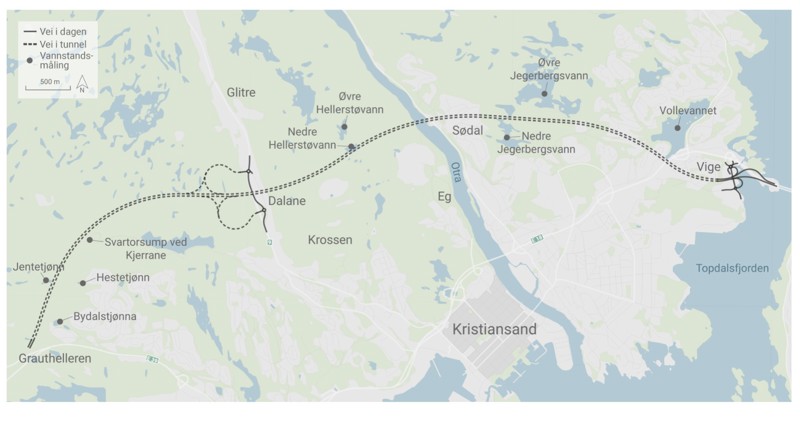

Det er startet overvåking av vannstanden i sårbare vannforekomster over den planlagte tunnelen for å forstå naturlige variasjoner i vannstanden og bedre beskytte vannforekomstene under anleggsperioden. Overvåkingen skal fortsette gjennom anleggsfasen og minst ett år inn i driftsfasen. Figuren under viser identifiserte vann- og myrvannforekomster der vannstanden overvåkes. Grunnvannstanden i utsatte områder overvåkes også.
Miljøtilstand og vannutskiftning
Tiltak i Øygardsvatnet (massehåndteringsalternativ A) vil føre til varig redusert miljøtilstand for vannforekomsten Møllebekken, fordi store deler av vannarealet forsvinner. Det er ikke forventet varig forringelse i vassdraget nedstrøms Øygardsvatnet, så lenge hydrologiske tiltak gjennomføres som planlagt.
Den nåværende kanalen mellom Vigebukta og Narviga vil fjernes i forbindelse med utfylling i Vigebukta. En åpen kanal vil ikke sikre god nok vanngjennomstrømning, så det foreslås en pumpeløsning. Det vil føre til at det blir mindre naturlig vannutskiftning i Narviga, men med avbøtende tiltak for å sikre gjennomstrømning, forventes ingen varig forringelse av vannmiljøet.
For de øvrige vannforekomstene forventes det ikke varig redusert miljøtilstand, så lenge avbøtende tiltak gjennomføres. Inngrepene vurderes ikke å hindre at miljømålene for vannforekomstene kan nås.
Les mer om dette i Fagrapport vannmiljø.
