Ekstra god fremdrift på E6 – 45 000 tonn asfalt lagt ut i 2025
Den milde høsten har gitt oss et solid forsprang i arbeidet med E6-utbyggingen. Fra uke 20 til 47 har vi lagt ut hele 45 000 tonn asfalt – mer enn forventet for sesongen.
Sist oppdatert: 21. november 2025 kl. 10.03

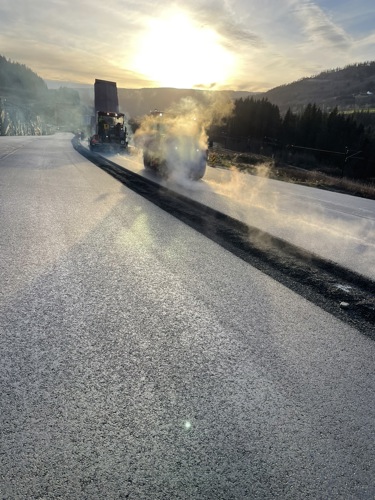

Til asfalteringen benytter vi underentreprenøren Veidekke Asfalt. Gjennom sesongen har Veidekke hatt ett asfaltlag bestående av fem personer på plass, mens i de mest hektiske periodene har både tre og fire lag vært i sving samtidig. Hvert asfalteringslag har disponert asfaltutlegger, to valser og limtraktor. På det meste har 14 lastebiler fraktet asfalt til anlegget, der hver bil har levert tre lass per dag.

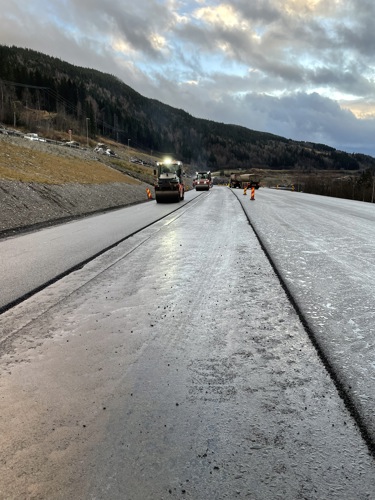

I løpet av 2025 er det lagt ut totalt 45 000 tonn asfalt på E6-prosjektene fra Roterud til Øyer. Den største delen er brukt på strekningen Storhove–Øyer, der seks kilometer ny vei er asfaltert med tre lag. Omtrent to kilometer av dette gjelder breddeutvidelse av den eksisterende tofeltsveien mellom Ensby og Midtskog. Her har vi kunnet gjenbruke deler av eksisterende asfalt, noe som reduserer behovet for ny asfalt. Det gir både lavere kostnader og mindre miljøbelastning.

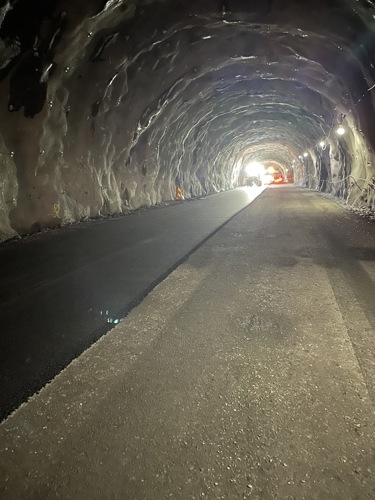

I tillegg er begge tunnelløpene på Fåbergtunnelen asfaltert. De har en lengde på 2 800 meter. På strekningen Roterud-Storhove er det asfaltert midlertidige omkjøringer, anleggsveier og cirka én kilometer med ny fylkesveg på P. A. Owrens veg.

Veien videre – klart for åpning i 2027
Til sommeren vil vi gjøre de avsluttende asfalteringsarbeidene på Storhove-Øyer med reasfaltering av E6 fra Midtskog til Øyer. I tillegg vil vi legge det siste slitelaget på hele strekningen fra Storhove til Øyer, slik at veien blir klar til åpning i mars 2027.
