God fremdrift på ny E6 Berkåk-Vindåsliene

Ved utgangen av februar 2026 er om lag to tredeler av prosjektet E6 mellom Berkåk og Vindåsliene er ferdig, og flere av de største konstruksjonene er på plass.

Sist oppdatert: 17. mars 2026 kl. 13.47

Økt aktivitet i Berkåk sentrum

I Berkåk sentrum har det vært tydelig anleggsaktivitet. Området klargjøres for ny vegløsning og bedre forhold for kollektivtrafikken.

Det pågår forberedelser til ny rundkjøring, ny forbindelse til Postmyrveien og ny kollektivplass.

For deg som bor eller ferdes i Berkåk kan dette gi endrede gang- og kjøreruter og periodevis støy. Når arbeidet er ferdig, blir løsningene mer oversiktlige og tryggere for busser, fotgjengere og bilister.

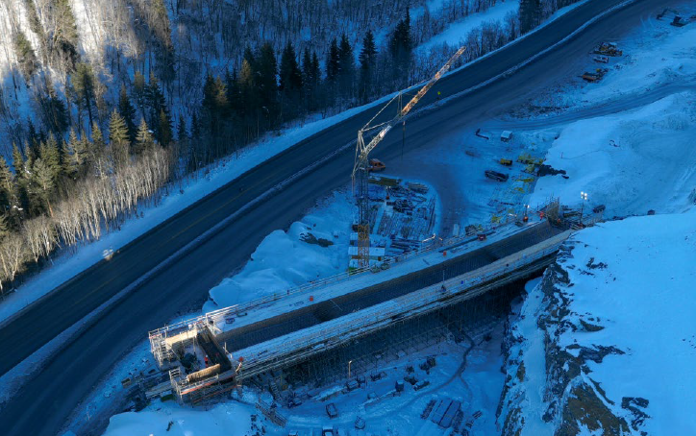

Bygging av bruer over elver og lokalveger

Prosjektet omfatter flere nye bruer og oppgraderte kryssinger over elver og lokalveger. Ved flere av disse bruene har det vært høy anleggsaktivitet i januar og februar.

For trafikanter og naboer kan dette bety økt anleggstrafikk, midlertidige løsninger på enkelte lokalveger, og periodevis ekstra støy, særlig ved betongarbeid og rivning.

Fjellsikring og sprengningsarbeid i Vindåsliene

I Vindåsliene pågår det fortsatt omfattende fjell- og terrengarbeider. For å få plass til firefelts motorvei i bratt terreng må fjell sprenges ut og sikres.

Hovedaktivitetene som har pågått og vil pågå er sprengning av fjell langs ny E6 og lokalveger, utlasting av løsmasser og fjellsikring, blant annet med nett mot steinsprang langs lokalvegen i søndre del av Vindåsliene.

Eget deponi for berg med potensial for sur avrenning

Langs strekningen er det funnet berg med potensial for sur avrenning (BMPSA). Slike masser må håndteres særskilt for å unngå påvirkning på naturen.

BMPSA-massene legges i et eget deponi etter strenge krav, og masser fra Vindåsliene kjøres dit. Borkaks fra sprengning analyseres fortløpende, og «rent» fjell brukes som steinmasser i vegen.

Det tas jevnlig prøver av grunnvann og bekker rundt anlegget for å avdekke eventuelle utslipp.

Mot asfaltering og mer synlige resultater

Prosjektet går inn i en fase der nye vegstrukturer blir mer synlige for de som passerer, selv om det fortsatt gjenstår mye arbeid.

Det planlegges asfaltering av store deler av veglinjen i løpet av sommeren, blant annet fylkesveg 700 fra Berkåk sentrum til Berkåkskrysset. Oppstart avhenger av snøforhold, tele og vær.

Sikkerhet har høyeste prioritet

For deg som kjører gjennom området eller bor i nærheten kan det bety:

  • kortvarige stengninger/omkjøringer ved sprengning og større arbeider
  • nedsatt hastighet enkelte steder av hensyn til arbeid langs vegen
  • økt anleggstrafikk og økt mengde med tungtransport i perioder

Vi oppfordrer alle til å følge skilting, fartsgrenser og anvisninger fra mannskap på stedet.

Anleggsområdet er strengt forbudt for uvedkommende. Det er risikabelt å bevege seg inn i området, også når det ikke er synlig aktivitet.

Takk til naboer og trafikanter for tålmodighet og forståelse.
